Baufortschritt

April 2025

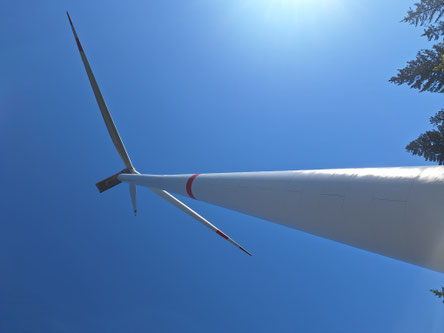

Am 14.04.25 wurden die Rotorblätter am WEA 2 fertig montiert und somit sind nun zwei Windräder schon von weitem zu sehen. Der Großkran wird jetzt wieder demontiert und zieht zur Ayinger Anlage weiter.                                                                                                                           Derzeit finden noch Arbeiten im Inneren der Windenergieanlagen statt und in ca. 2 Wochen wird die WEA1 ans Netz gehen.



März 2025

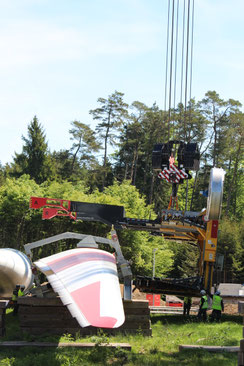

Im März war es jetzt soweit, mit einem impossanten Kran wurden am WEA 1 zuerst die Großkomponenten und am 22.03.25 die Rotorblätter bei bestem Frühlingswetter angebracht!





Februar 2025

In der Nacht zum 01. Februar wurden die 3 Rotorblätter für das WEA 1 über die Autobahnsonderabfahrt angeliefert. Ende Januar sind bereits die Großkomponenten wie Maschinenhaus, Stahlturmsegmente und Rotor geliefert worden.                                                  Die Lieferungen für WEA 2 und WEA 3 laufen auch bereits und werden in ca. zwei Wochen abgeschlossen sein.




Januar 2025

An der Autobahn werden die Abfahrten mit Schwerlastplatten ausgelegt und in den drei Betontürmen erfolgt der Einzug der Spannglieder.



November/Dezember 2024

Der Betonturm des WEA 1 wurde Ende Oktober fertig gestellt, der Turm von WEA 2 folgte Anfang November und WEA 3 ist in den letzten Zügen mit den Betonteilen, nachdem uns der Wind hier ein paar Tage ausgebremst hatte.                                                                                      Paralell dazu finden derzeit die abschließenden Wegearbeiten zu den Abfahrten für die Schwertransporte, sowie erste Inneneinbauten an den Türmen statt.



Oktober 2024

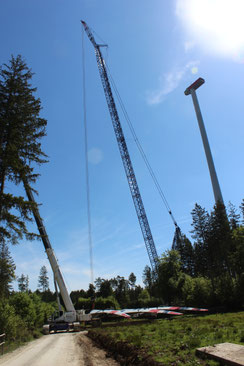

Die Fundamentanschüttungen finden an allen 3 Standorten statt. Bei den Autobahnausfahrten werden die Wege für die Transporte vorbereitet.                                          Die Anlieferung der Betonsegmente für alle 3 WEA erfolgt und der Kranaufbau sowie der Turmaufbau beginnt an WEA1 (Fotos Turm).




September 2024

Am 26.08.24 wurde die Baustelle, nach Abschluss der Erdarbeiten, an die Firmen Enercon und Max Bögl übergeben. Hier entstand jetzt an den 3 Standorten nacheinander das Fundament. Erst wurde eine Sauberkeitsschicht aufgetragen, anschließend die Bewehrung (Stahlgeflecht) aufgestellt/geflochten und abschließend erfolgte die Betonage.





Ende Juli / Anfang August 2024

Es erfolgt das Einpflügen der Kabel, weitere Kurvenradien werden ausgebaut und die Vorbereitung der Flächen für die Fundamentarbeiten sind in den letzten Zügen




Juli 2024

Verlegung der Leerrohre, Vorbereitung der Tankflächen, Festigung des Untergrundes und Ausbau der Kurvenradien



Mai/Juni 2024

Vorbereitung der Flächen und Wege



März/April 2024

Beginn der Erdarbeiten



Feb. 2024

Die Bäume an den betroffenen Waldflächen werden gefällt, sowie Natur- und Artenschutzmaßnahmen erstellt
